【富山市】外壁塗装は10月がラストチャンス?雪が降る前に工事を終わらせたい方へ
2026.10.09 (Fri) 更新
【富山市】外壁塗装は10月がラストチャンス?雪が降る前に工事を終わらせたい方へ
こんにちは!富山市の外壁塗装・屋根工事・雨漏り専門店、富山ペイントセンターです!いつもブログを読んでいただきありがとうございます。
10月に入り、朝晩の冷え込みを感じる季節になりました。「そろそろ外壁塗装を考えているけれど、今から頼んで雪の前に間に合うの?」「春まで待ったほうがいい?」というご相談が、この時期になると増えてきます。
結論からお伝えすると、富山で冬前に外壁塗装を終えたいなら、10月中の動き出しが一つの目安です。この記事では、富山の気候と塗装の関係、依頼から完工までの流れ、冬に持ち越す場合の注意点を、現場の経験をもとにお伝えします。
この記事を書いた人 中陳 武(ナカゼ タケシ)
富山ペイントセンター代表。外壁塗装・防水・雨漏り一筋30年以上の現場派社長です。防水施工技能士1級・雨漏り診断士として、富山の雪・湿気・寒暖差に本気で向き合ってきました。売るためより、“あとで後悔しない工事”を大切にしています。
目次
- なぜ10月が「ラストチャンス」と言われるのか
- 10月に依頼して間に合う?工期と依頼時期の目安
- 11月以降に塗装するリスクと、春まで待つ場合の注意点
- 今すぐ確認したい外壁の劣化サイン
- 駆け込み依頼で失敗しない業者選び3つのポイント
- まとめ|まずは無料診断で今の状態を知ることから
1. なぜ10月が「ラストチャンス」と言われるのか

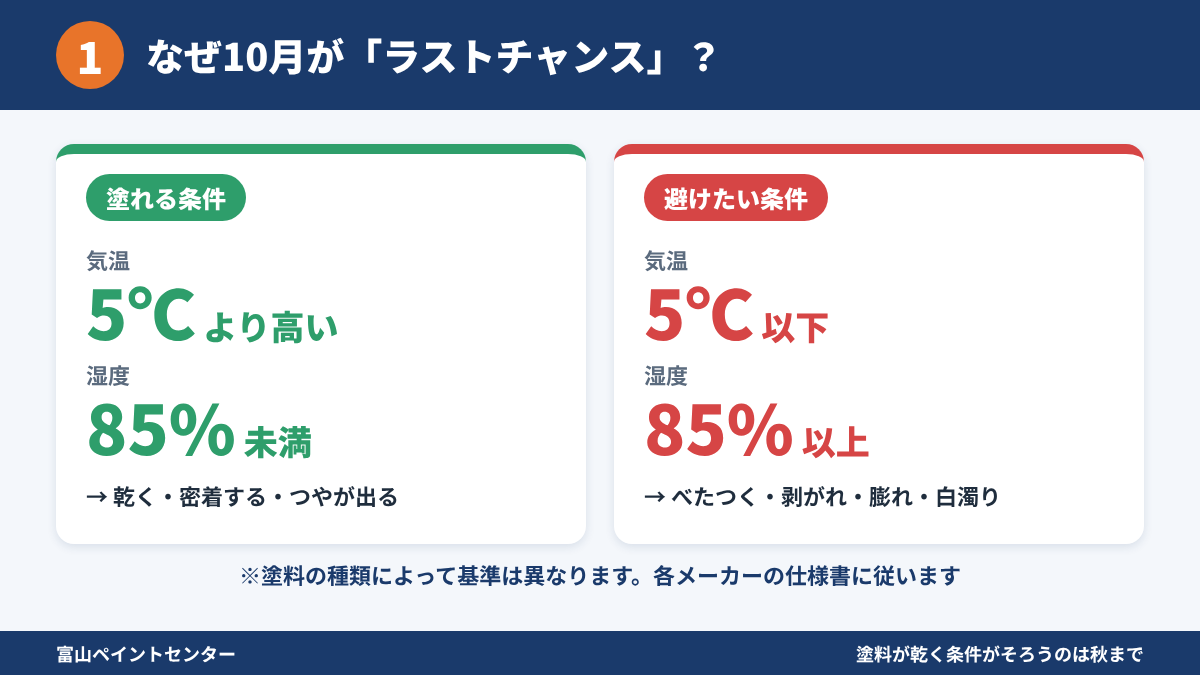

理由は、塗料がきれいに乾く条件が、富山では秋の終わりを境に急に厳しくなるからです。
1-1. 塗料には「塗ってよい条件」がある
外壁塗料は、気温や湿度が一定の範囲にあるときに、しっかり乾いて密着するように作られています。一般的な目安として、気温が5℃以下、湿度が85%以上のときは塗装を避けるとされています(塗料の種類によって基準は異なりますので、実際は各メーカーの仕様書に従います)。この条件を外れると、次のような不具合が起きやすくなります。
- 塗料が十分に硬化せず、表面がべたつく・つやが出ない
- 塗膜の密着が弱く、数年で剥がれ・膨れが出る
- 結露でできた水分が塗膜の中に閉じ込められ、白っぽく濁る
1-2. 富山の秋から冬は、天気が変わりやすい
富山は全国でも雨や雪の日が多い地域です。秋は比較的落ち着いていても、11月に入ると時雨(しぐれ)や曇り空が増え、朝晩の気温も下がります。昼間は塗れる温度でも、朝の結露や夕方の冷え込みで外壁が濡れ、作業できる時間帯が短くなることもあります。
いっぽう、10月は気温が比較的安定しており、天候による中断も少なめです。「塗りやすく、乾きやすい」条件が最後にそろう時期、という意味で「ラストチャンス」とお伝えしています。
1-3. 「冬前」に終わらせると、雪と湿気にも強い状態で冬を迎えられる
外壁塗装の役割は、見た目を整えるだけではありません。塗膜で外壁を守り、雨水や雪解け水の侵入を防ぐことが本当の目的です。冬を迎える前に塗り直しておくと、ヒビ割れやシーリングの切れから水が入り、凍結と融解を繰り返して傷みが広がる、というトラブルを防ぎやすくなります。雪が多い地域ほど、冬前の準備が大切です。
2. 10月に依頼して間に合う?工期と依頼時期の目安

10月中にお問い合わせいただければ、間に合う可能性はあります。ただし、「今日連絡して明日から工事」とはいきません。依頼から完工までの流れを一度確認しておきましょう。

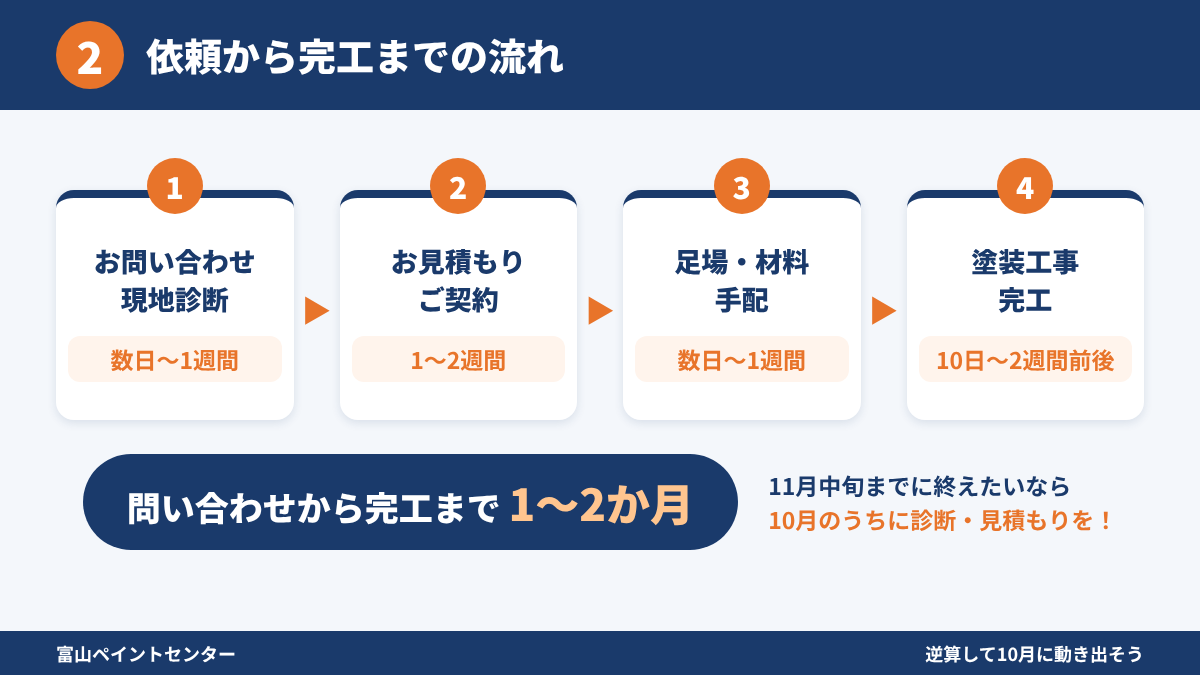

2-1. 依頼から完工までの流れと期間の目安
| ステップ | 内容 | 期間の目安 |
|---|---|---|
| ① お問い合わせ・現地診断 | 外壁・屋根・シーリングの状態を確認 | 数日〜1週間 |
| ② お見積もり・ご契約 | 塗料・色・工事内容の決定 | 1〜2週間 |
| ③ 足場・材料の手配 | 施工日程の調整 | 数日〜1週間 |
| ④ 塗装工事 | 高圧洗浄・下塗り・中塗り・上塗り | 10日〜2週間前後 |
※上記は一般的な住宅の目安です。建物の大きさ、工事内容、天候、施工の混み具合によって変わります。
流れを合わせると、問い合わせから完工までは大まかに1〜2か月程度を見ておくと安心です。ここから逆算すると、「11月中旬ごろまでに工事を終えたい」場合は、10月のうちに現地診断やお見積もりをすませておくことが理想です。
2-2. 今年の施工枠は限りがある
秋は年間を通しても、塗装のご依頼が集中しやすい時期です。職人の手配や足場を組む日程に限りがあるため、「もう少し考えてから」と先延ばしにしているうちに、希望の時期が埋まってしまうこともあります。最終的に工事をするかどうかは、診断の結果を見てから決めても構いません。まずは今の状態を知ることだけでも、判断の材料になります。
2-3. 工期を左右する「天候」と「乾燥時間」
塗装は「塗る→乾かす→重ねて塗る」を繰り返します。雨の日は外壁が濡れるため作業を見送ることがあり、秋の長雨が続くと工期が延びることがあります。こうしたときも工期に余裕を持たせ、無理に進めないことが、仕上がりを守るための基本です。
3. 11月以降に塗装するリスクと、春まで待つ場合の注意点

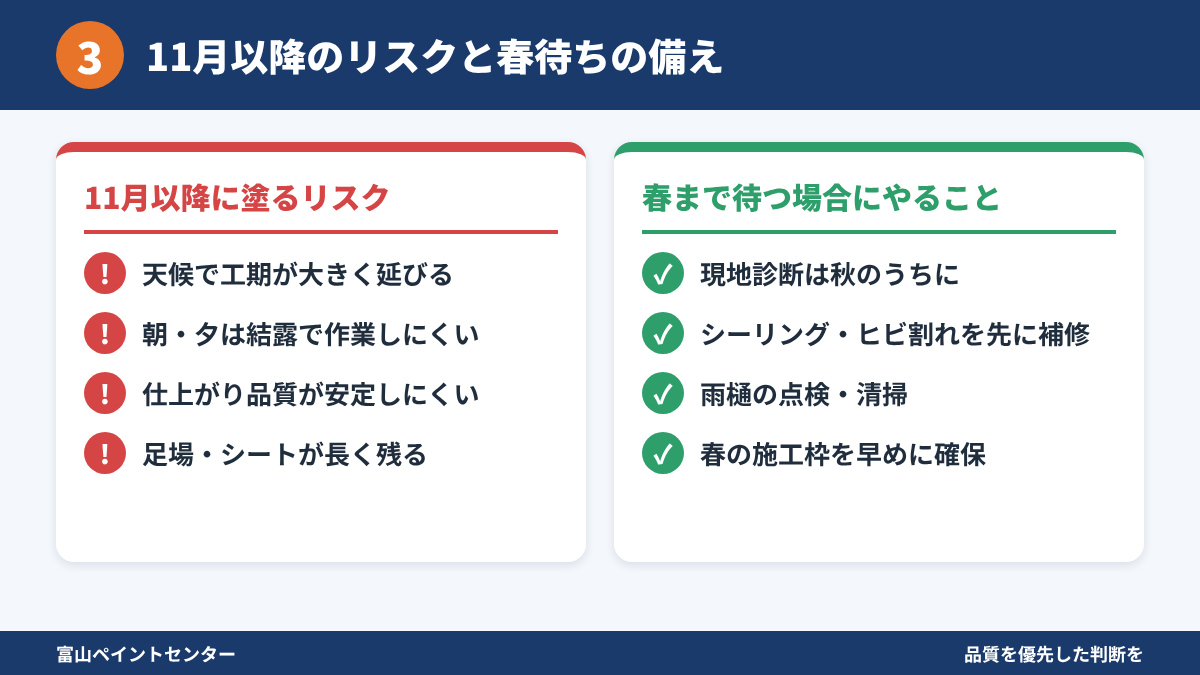

「10月に間に合わなかったら、もう無理」というわけではありません。ただし、冬の塗装には、理解しておくべきリスクがあります。
3-1. 11月以降の塗装で起きやすいこと
- 天候で工期が大きく延びる。雨や雪の日は塗れず、乾燥も遅れるため、予定より長引くことがあります。
- 朝・夕の時間帯に作業ができない。結露や冷え込みで外壁が濡れ、品質が落ちる工程を避けるため、作業時間が短くなります。
- 仕上がりの品質が安定しにくい。低温・高湿の状態で塗ると、前述のような剥がれや白濁りの原因になります。
- 工事中の生活への影響が長引く。足場やメッシュシートが住宅に長期間残ることになります。
こうした点から、品質を優先して「無理に冬に入ってやるより、春にしっかりやる」という判断をお勧めする場合もあります。これは工事を取りに行くための話ではなく、お客様の家を長持ちさせるための考え方です。
3-2. 春まで待つ場合にやっておきたいこと
塗装を春に回す場合でも、冬を越す間の傷みを最小限にしておくことが大切です。
- 現地診断だけは秋のうちに済ませる。雪が積もると屋根や外壁の上部が確認しにくくなります。
- シーリングの割れ・外壁のヒビは先に補修しておく。雪解け水の侵入を抑えられます。
- 雨樋を点検・清掃する。落ち葉の詰まりや外れがあると、雪や氷でさらに傷む原因になります。
- 春の施工枠を早めに押さえる。3〜5月はこれから塗装の依頼が増える時期です。秋のうちに計画を立てておくと安心です。
3-3. 「冬でも塗れます」と言われたときに確認したいこと
業者によっては、「冬でも塗れますよ」と説明することがあります。宣言だけでは判断せず、次の点を確認してください。
- 使用する塗料が低温でも使える仕様か
- 気温・湿度の基準をどう管理しているか(天候による延期のルールが明確か)
- 工期が延びた場合の追加費用や連絡方法が見積書・契約に記載されているか

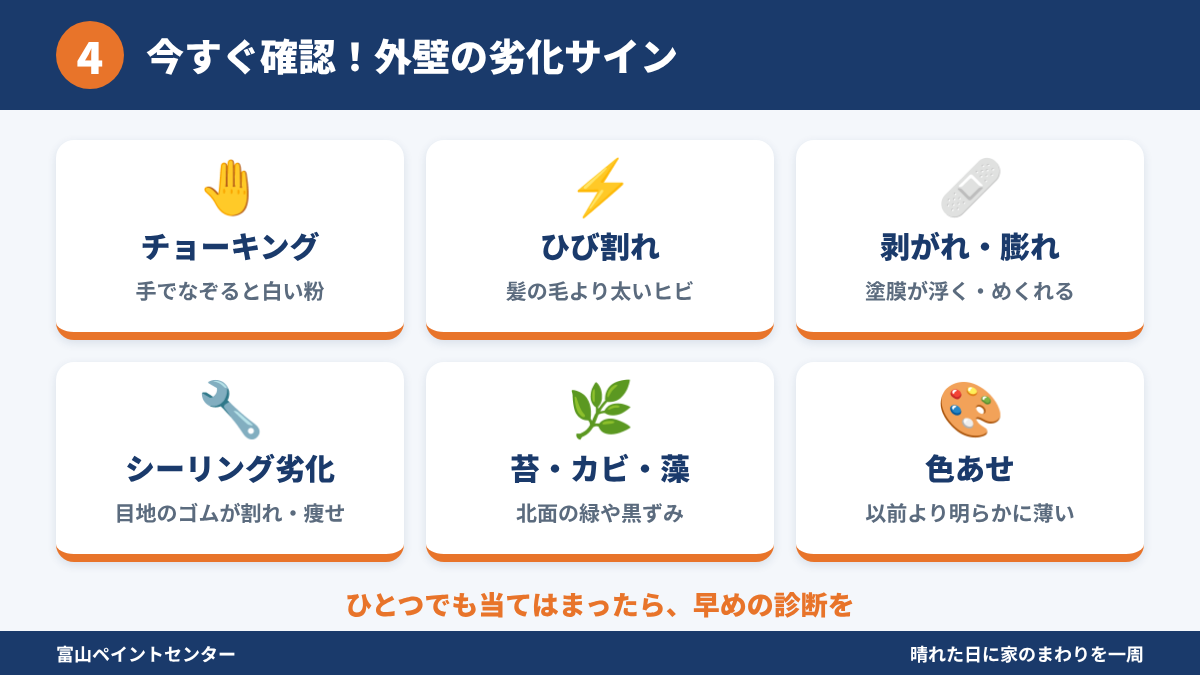

4. 今すぐ確認したい外壁の劣化サイン

晴れた日に、お家のまわりを一周するだけでセルフチェックができます。次の表のうち、一つでも当てはまれば、早めの診断をおすすめします。
| チェック項目 | 見るポイント | 放置するとどうなる? |
|---|---|---|
| チョーキング | 外壁を手でなぞると白い粉が付く | 防水性が下がり、外壁が水を含みやすくなる |
| ひび割れ | 髪の毛より太いヒビ、窓まわりのヒビ | 隙間から雨水が入り、内部の腐食や雨漏りにつながる |
| 塗装の剥がれ・膨れ | 塗膜が浮いている、めくれている | 下地が露出し、劣化が一気に進む |
| シーリングの劣化 | サッシまわり・目地のゴムが割れ、痩せている | 雪解け水が入り込みやすくなる |
| 苔・カビ・藻 | 北面や日当たりの悪い面の緑や黒ずみ | 外壁が常に湿り、塗膜の傷みが早まる |
| 色あせ | 以前より明らかに色が薄い | 塗膜の保護機能が落ちているサイン |
外壁の剥がれやひび割れについては、9月のブログでも詳しく解説しています。あわせてご覧ください。
- 外壁の塗装が剥がれてきた!そのままにしてはいけない理由
- そのひび割れ、放っておいて大丈夫?富山の家で確認したい外壁のサイン
築年数の目安も参考に
一般的に、外壁塗装は築10年前後が一つの目安といわれます。ただし、日当たり・風雨の当たり方・使用した塗料によって傷み方は大きく変わります。築年数だけで判断せず、実際の状態を見ることが大切です。

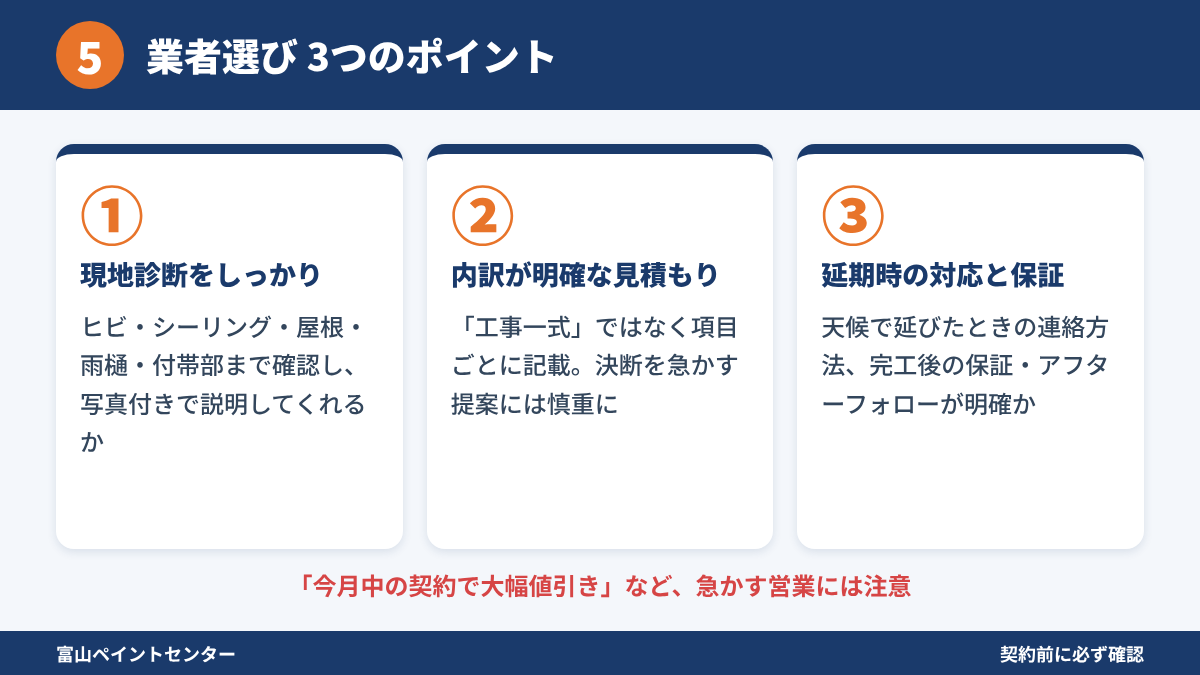

5. 駆け込み依頼で失敗しない業者選び3つのポイント

「冬前に終わらせたい」という気持ちに付け込んで、急かすような営業をする業者もなかにはいます。間に合うかどうかと同じくらい、どこに依頼するかも大切です。次の3点を、契約前に確認してください。
① 現地診断をしっかり行っているか
外壁のヒビ割れやシーリング、屋根、雨樋、付帯部まで確認してから見積もりを出しているかを見ましょう。写真付きで状態を説明してくれる業者は、仕事に自信がある証拠です。現場を見ずに、面積だけで金額を出す見積もりには注意が必要です。
② 見積もりの内訳が明確か
「工事一式」ではなく、足場・高圧洗浄・下塗り・中塗り・上塗り・シーリング・付帯部などが項目ごとに記載されているかを確認しましょう。「今月中の契約で大幅値引き」のような、決断を急かす提案には慎重になってください。
③ 天候で延びたときの対応と、施工後の保証が明確か
冬前は天候の影響を受けやすいため、延期時の連絡方法や、完工後の保証・アフターフォローの内容を事前に確認しておきましょう。地域密着の業者は、工事後に何かあったときも駆けつけやすいという安心感があります。
あわせて、当社のブログでは「富山の外壁塗装で家を長持ちさせる!おすすめ業者と選び方」もご紹介しています。選び方をもう少し詳しく知りたい方は、ぜひ参考にしてください。

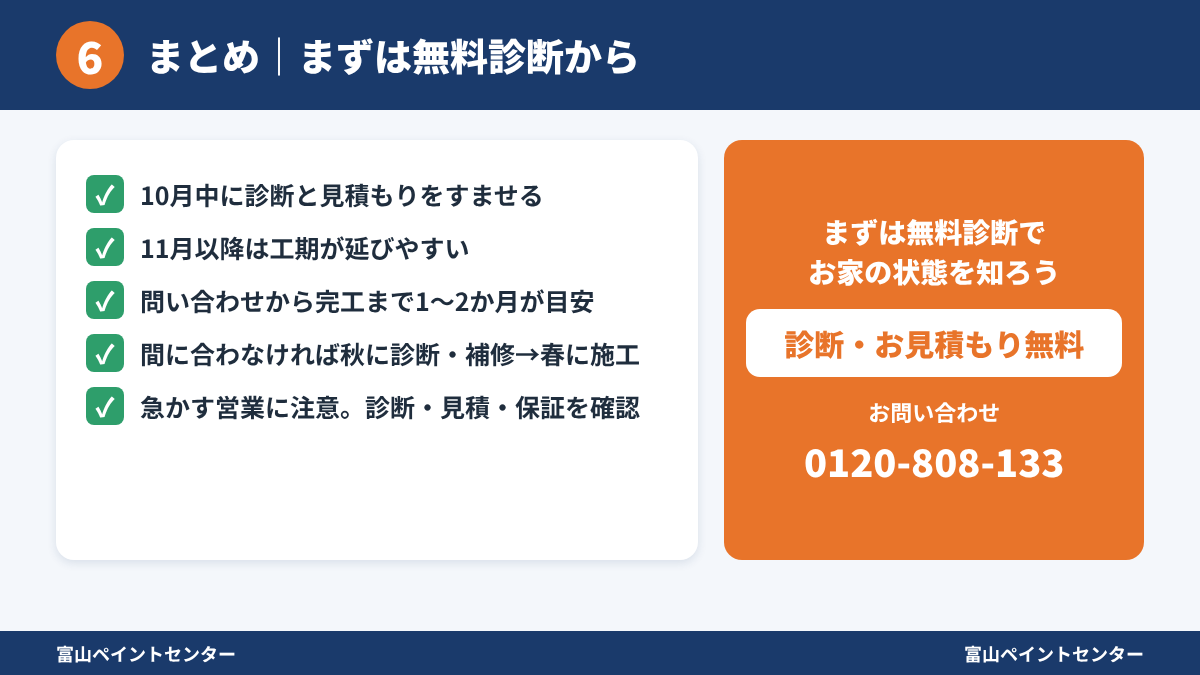

6. まとめ|まずは無料診断で今の状態を知ることから

富山で冬前に外壁塗装を終えたいなら、10月中に診断と見積もりをすませておくのが、いちばん安心です。最後に要点を振り返りましょう。
- 塗料は気温・湿度の条件が合うときにこそ、本来の性能を発揮する
- 富山は11月以降、天候の影響で工期が延びやすく、仕上がりも安定しにくい
- 問い合わせから完工までは、1〜2か月程度を見ておく
- 間に合わない場合は、診断と補修を秋のうちに済ませ、春に計画を組む選択肢もある
- 急かす営業には注意し、診断・見積もり・保証を確認したうえで決める
「うちは今年塗ったほうがいいの?」「春まで待って大丈夫?」というご相談だけでも構いません。確かな答えは、お家の状態を見てからでないと出せません。こちらでは、診断も見積も無料で承っています。塗らなくても、状態だけ確認したいというお問い合わせでも、もちろんお気軽にどうぞ。
富山ペイントセンターをご利用いただくと
- 現地診断・お見積もりは無料です
- 富山市草島のショールームで、実物サンプルを見ながら専門家に相談できます
- お家の写真でカラーシミュレーションを行い、塗ったあとのイメージを確認できます
お問い合わせ:0120-808-133
富山で、10年後・20年後も安心して任せられる外壁塗装を。富山ペイントセンターが、お客様のお家の「後悔しない工事」をお手伝いします。
></p
✅内部リンク(おすすめ関連記事)
・【富山市の雨漏り事例】こんなところから?エアコン配管まわり(スリープ)が原因だった雨漏り
・富山市で雨漏り調査はどう進むの?
・【富山市】賃貸物件で雨漏りが起きた場合の正しい対処方法
私たちは、富山市を中心とした
地域密着で建物を長持ちさせる施工メーカー
昭和50年に創業し、地域の皆さまから選ばれ続けてきました。
外壁・屋根塗装や雨漏り工事で建物を長持ちさせ、
「10年後、20年後の塗装も
富山ペイントセンターに依頼したい!」
これからもそう思っていただけるよう、
私たちは外壁塗装、屋根塗装・雨漏り工事の技術力・品質を磨きます。
そして、皆さまが笑顔で喜んでいただける
外壁塗装、屋根塗装・雨漏り工事専門店にしていきたいと思いますので、
どうぞよろしくお願いいたします。
富山ペイントセンターはご相談、診断、お見積りは無料です。
お気軽にご相談ください。
お問い合わせはコチラ
富山ペイントセンターは富山市草島と富山市花園町にショールームを構えています。
ショールームでは実物サンプルを見て、専門家に話を聞くことが出来ます。
他にも、実際のお家の写真でカラーシミュレーションを行い
お住まいの新しい表情を見ることもでき、
塗装した際のイメージをつかみやすくなります。
ご来店予約はコチラ
※ページ下部にあります。お問い合わせ、ご相談は気軽におかけください。
